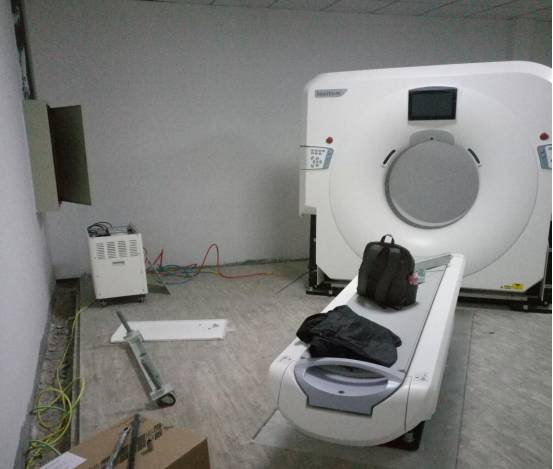

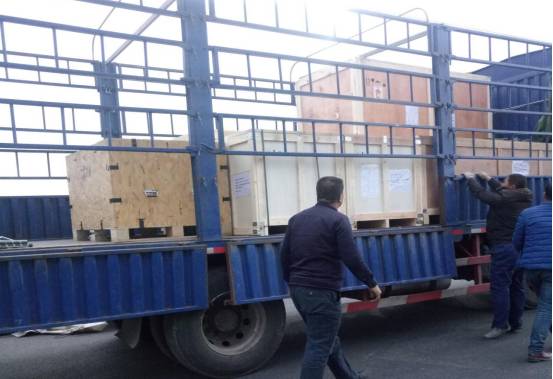

一, 场地察看 1.查看设备运输通道,通道高度不小于2.2米,宽度不小于1.5米,最大坡度不大于15度。拐弯半径大于2米。 2.查看网络连线及端口是否都已已安装,网络可否正常连接外网 3.查看系统电源情况,赛诺威盛CT供电系统采用三相四线制供电系统(3相380VAC+保护接地)。为了保证设备的正常稳定的使用,通常使用独立的三厢供电系统和地线(接地电阻小于2欧姆) 4.扫描间的大小通常在35平方米左右,线槽尺寸通常为(宽×深)0.2m×0.15m。 5.扫描间地面要求:由于机架自重约2吨左右,且机架和床自均用地脚螺栓固定于地面上,所以要求地面混凝土保证有120mm水泥层。 二,设备数目清点:当物流将设备送到医院时,一定要清点设备数目是否齐全。赛诺威盛ct通常6大箱, a:机架 b:扫描床 c:控制台,主机 d :PDU e:床和机架的运输支架 f:床和机架的外壳 二,安装过程 Step 1:依据设备间的情况,将床和机架的位置规划好,将图纸固定于地面,用电锤按照标记打好膨胀螺丝眼(钻头用18的)如下图

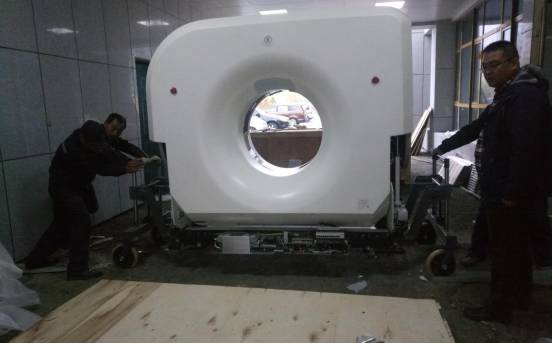

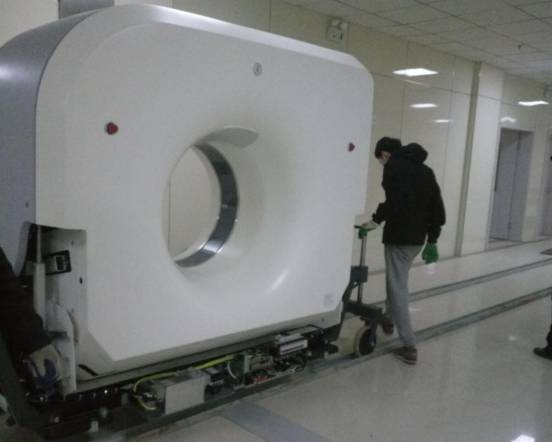

Step2.将机架与床摆在相应对照膨胀螺丝眼的位置,水平尺检测机架的水平情况,做相应的调整,带上膨胀螺丝(扭力扳手力矩20N),床的位置需上电后做细微调整,所以床的位置暂时不固紧。

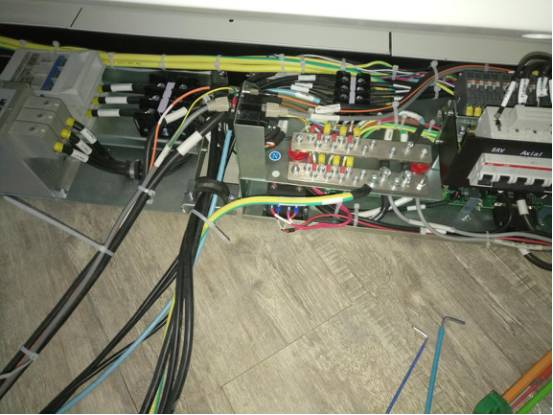

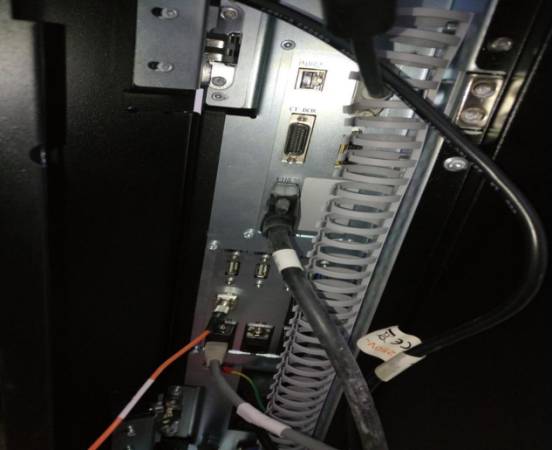

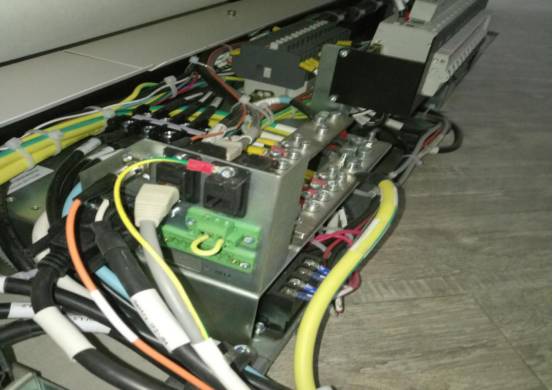

Step3.连接床和机架的线(共三根a.喇叭线 b.110v c.信号线) Step4.连接机架到控制台的线(共5根,a网线 b地线 c光纤d主机电源线 e数据信号线 )

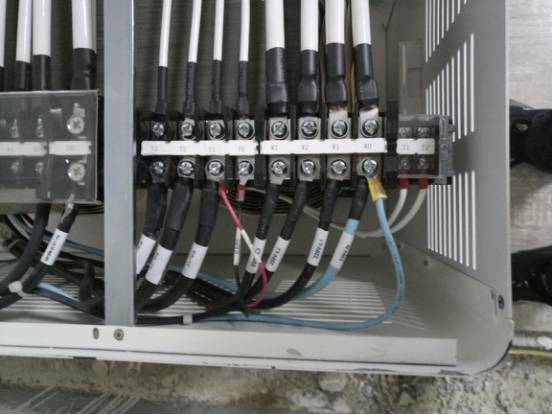

Step5.接PDU输向机架的俩路380v的

Step6.将院供电系统的三相电接入到pdu,(notice:上电前,对输入电压做检测,若输入不是近似于380v,需要对输入做跳线调整) 410 ——380v, 接24 400——380v 接25 390——380v 接26

Step7.赛诺威盛ct主机由于担心运输过程中显卡笨重与母版接口受损,单独运输,所以装控制台时,需先把显卡装上,其次安装显示器及ct box等。

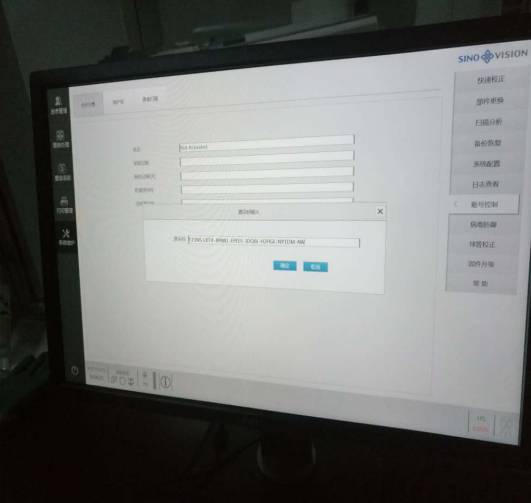

Step8.上电调试table position ,打开激光定位灯,测量进出床不同位置的 床左右距离中心线的位置,做相应调整,加固好膨胀螺丝。 Step9.根据显示器上代码编码,获取激活码(这个一般装机时将机架后面的序列号和显示的编码发给赛诺威盛后台服务即可获取)

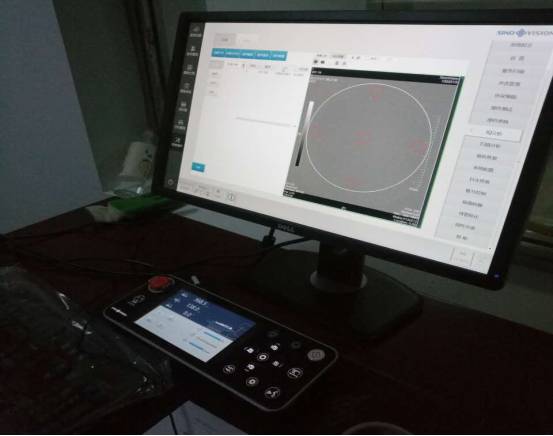

Step10.机器出场前所有调试校准一般都已做好,到此处做个空气校准和全校准,所有安装基本完成 Step11.根据医院要求,添加相关打印机及PACS等 Step12.填写安装报告 四,注意事项 1.机架到控台的网线有根小细线(主要起滤波作用)通常和地线接一块 2.主机的显卡是单独供电,装的时候要与pc的dvi连接在一起 3.机架的mcb旁边有个屏蔽线需要短接,否则上电后不能曝光 4.三相电经变压器输入时,需要适当做跳线调整,稳定正常压值 5.装好所有配件时,一定要记得把机架与床的固定支架取掉,否则机架无法前倾30度,机架侧盖也无法安装。 6.Safety first 五 以上是整个装机过程的介绍,希望对大家在今后的工作中有所帮助。
|
